宁波电网秋季检修工作正式拉开序幕
宁波
宁波 > 凤眼观甬 > 正文

宁波电网秋季检修工作正式拉开序幕

9月2日,国网宁波供电公司220千伏通济变大型综合检修正式展开,宁波电网秋季检修工作拉开序幕。

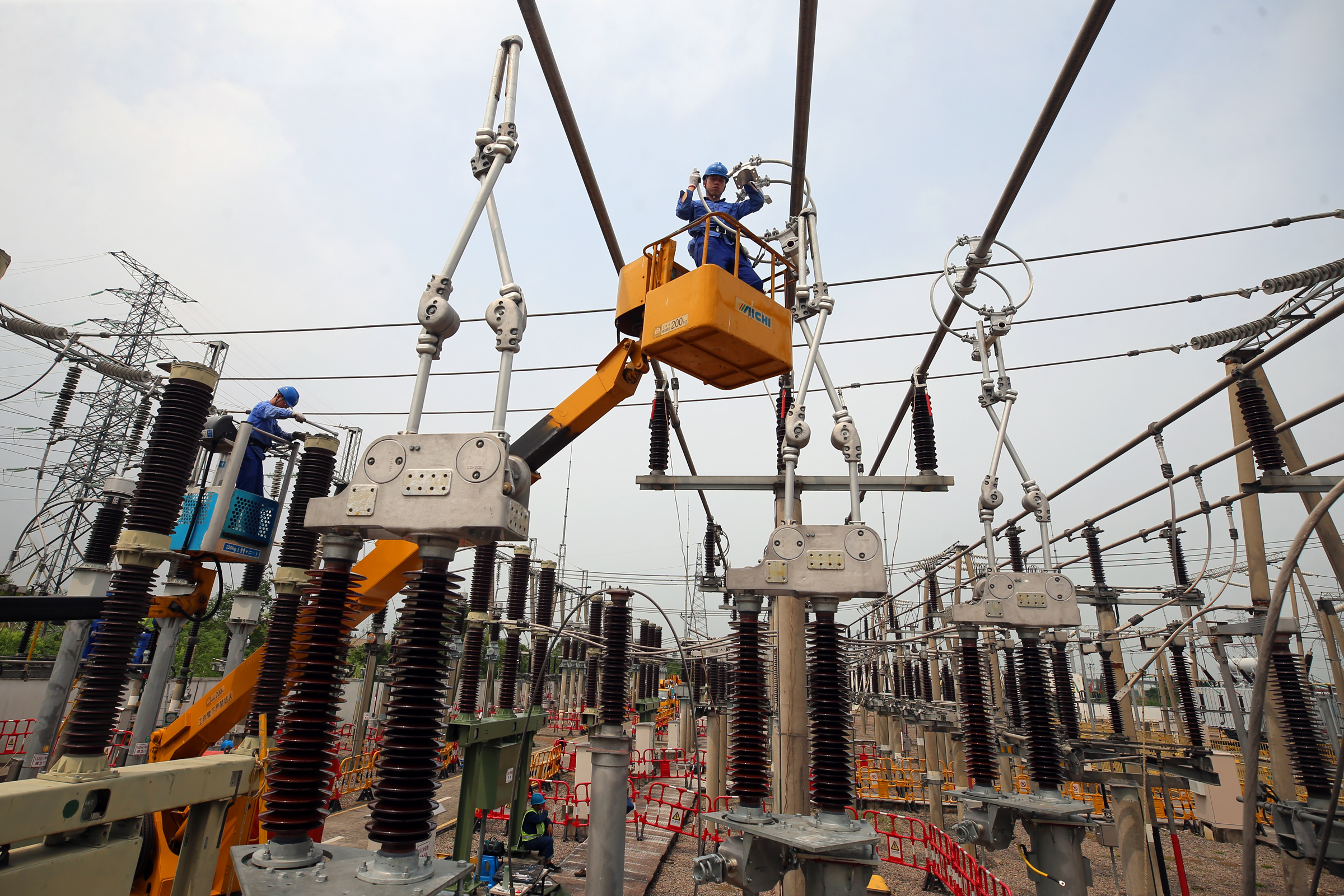

宁波电网秋季检修工作正式拉开序幕

今年入夏以来,宁波地区持续高温,用电负荷屡创历史新高,统调负荷首次迈入1700万千瓦大关,电网连续大负荷运转。至8月底,宁波全社会总用电量已临近624亿千瓦时,同比增长20%左右。宁波主电网在今年迎峰度夏期间,经受住了持续多日的高温、暴雨汛涝和雷电等极端天气的严峻考验,保持安全稳定运行。

通济变位于宁波余姚中西部,承担余姚舜宇新基地等多个新能源厂区以及余姚铁路牵引站等民生基础设施的供电。本次秋季综合检修将历时15天,开展110千伏I段正母、副母及各线路间隔设备集中检修及间隔测控设备改造工作,主要涉及110千伏母线2条、110千伏间隔13个,其中27项设备大修、9项技改和11项一站一库问题整改。

宁波电网秋季检修工作正式拉开序幕

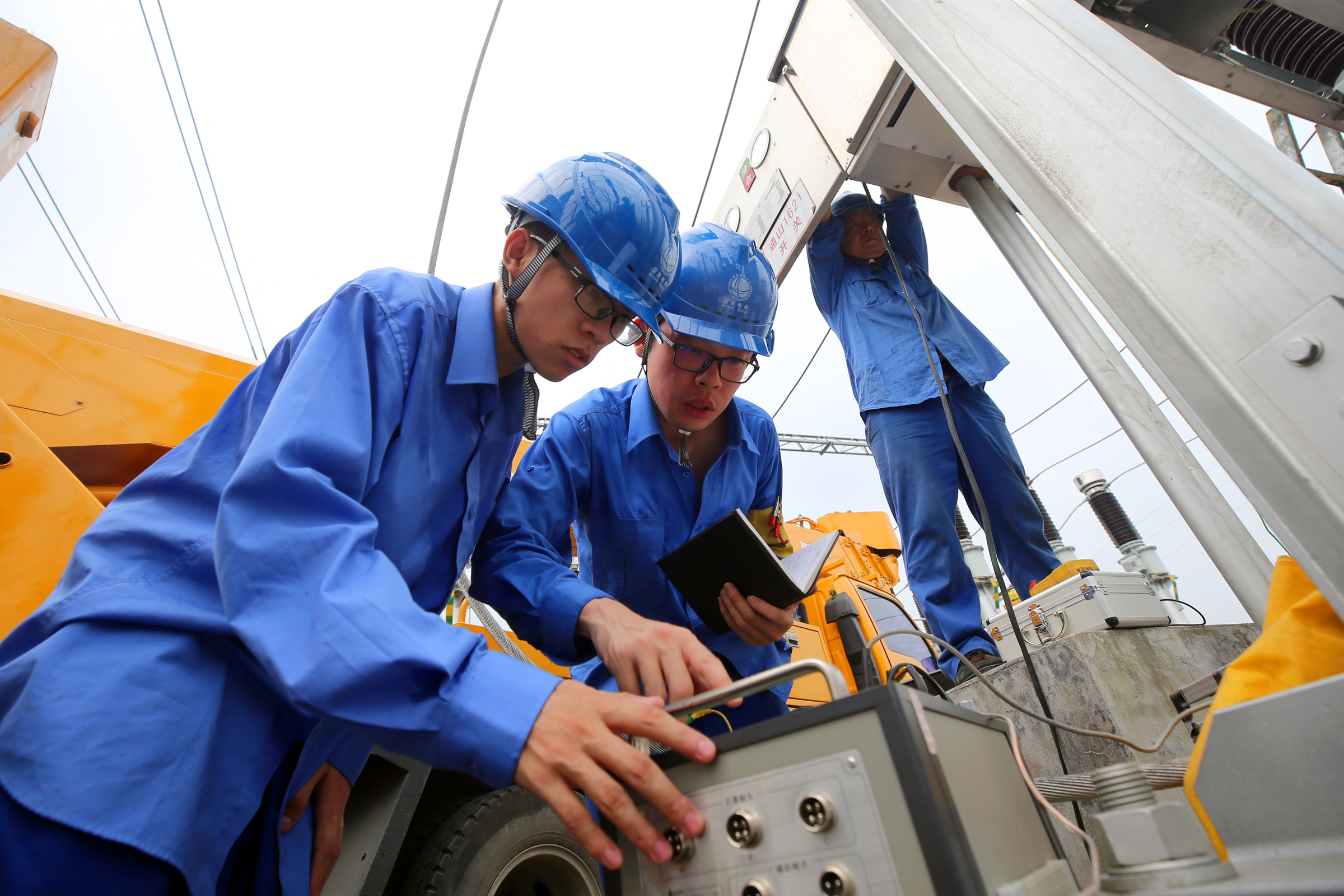

由于停电情况复杂,检修内容繁多,国网宁波供电公司遵循“应修必修,修必修好”的原则,对停电范围进行重点踏勘,并从工程方案上对各专业危险点进行细分,优化人员配置。通济变秋检首次采用数据无纸化录入模式,将试验仪器与后台链接,检修人员可依托实时上传的数据报告综合分析试验结果,大大提高状态判别精益度。同时严格落实到岗到位制度,从技术和安全层面双重保障,助推高质量秋检。

下半年,该公司将完成建中变、象北变等81座变电站的检修工作,共计划安排453项110千伏及以上输变电设备停电检修,涉及主变98台,线路319条,致力于提升电网可靠性和稳定性,提高设备全寿命周期,全面保障宁波电网健康稳定运行。(林于涵 柴颖 李宁 王幕宾)
