2月16日,金川集团东大滩300MW光伏发电项目-新建110KV送出线路工程37基铁塔顺利完成安装任务,以“开局就是决战,起步就是冲刺”的干劲,赢得新年“开门红”。
该工程新建110KV线路9.59千米,其中,双回路架空线路8.26千米,单回路架空线路1.33千米。新建铁塔37基,其中,双回路铁塔31基,单回路铁塔6基,线路需要跨越沿线农田、道路、铁路、高压架空线路,需要办理青苗补偿以及征地占用手续,工期紧,任务重。为了完成这一艰巨任务,承担施工任务的第二建筑公司与专业分包单位紧密结合,齐头并进有序开展各项工作,采取切实可靠的冬季施工措施,克服戈壁滩交通不便等困难,于2023年1月中旬完成了37基铁塔基础的钢筋绑扎和混凝土浇筑任务,并全力以赴协调铁塔材料进场。

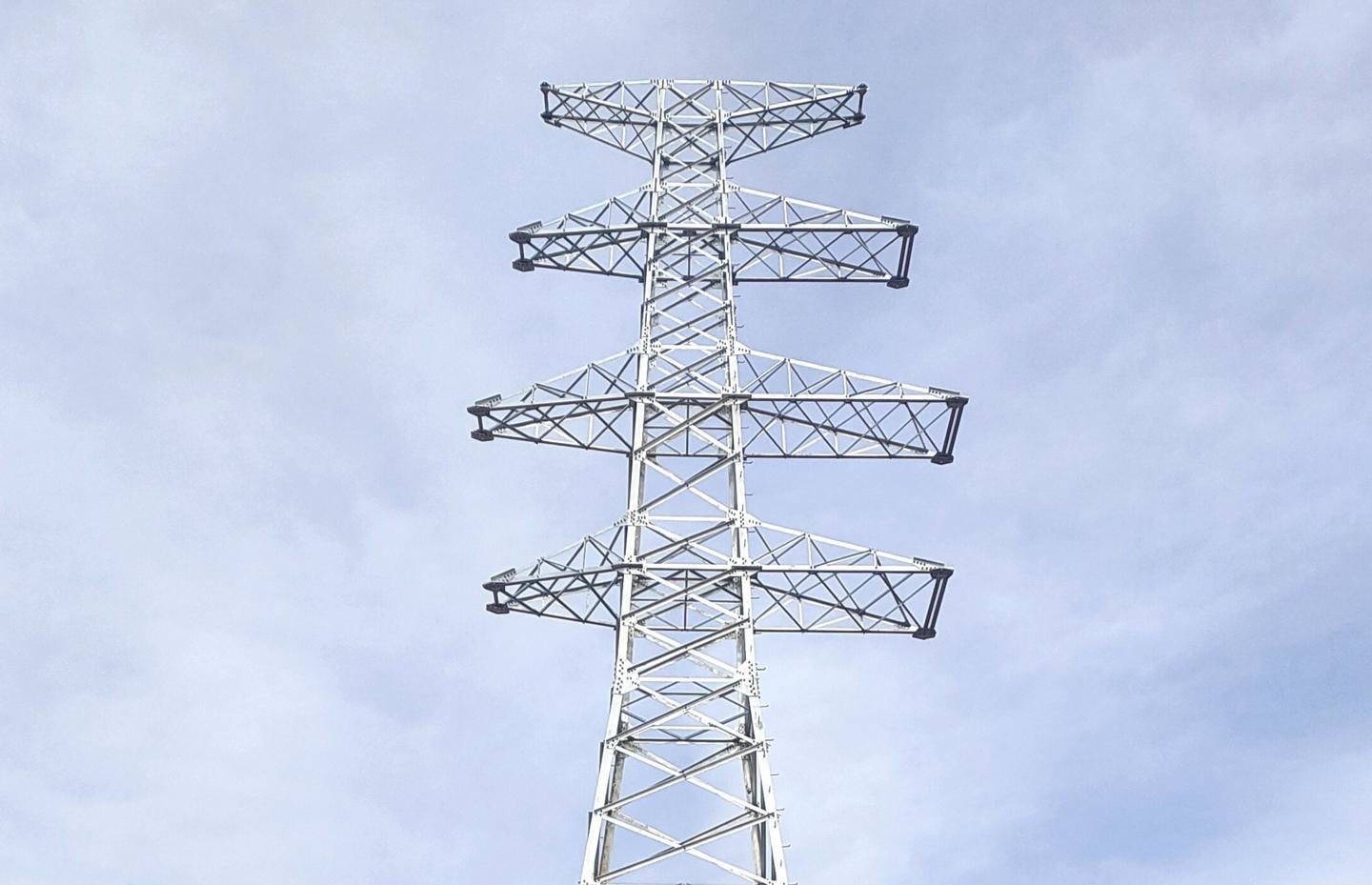

春节过后,项目部立即邀请相关单位人员对线路铁塔基础进行验收,着手制定铁塔安装专项施工方案,组织施工劳务人员入场,进行安全教育和技术交底,督促专业分包单位健全安全管理体系,落实安全主体责任。从2月5日开始,安排两个作业班组进场开始铁塔组装,到2月16日安装完成,用了整整12天时间,使37座铁塔拔地而起,安全高效完成了阶段性工期目标,获得业主单位好评。
线路铁塔安装任务顺利完成,标志着新建110KV送出线路工程已进入冲刺阶段,为下一步按期完成架空线路敷设,早日实现并网发电打下了坚实的基础。
