9月23日,宁河区宁河镇鲁庄村东南,天津北1000千伏变电站工程现场,运输车辆往来穿梭。

一座470米长的银色厂房横卧其间。厂房外,工人忙着搬运设备附件;厂房内,一场关于“洁净”的极限挑战正在进行。

大同—天津南1000千伏特高压交流工程是国家“十四五”电力发展规划重点项目、“西电东送”战略新通道。工程西起山西大同,止于天津滨海新区,建成后将贯通山西、河北能源基地与天津用电负荷中心。天津段2025年5月开工,将新建天津北变电站、扩建天津南变电站、建设171.6公里线路。

作为天津外受电的“北大门”,天津北变电站正是这条能源“大动脉”的关键枢纽。

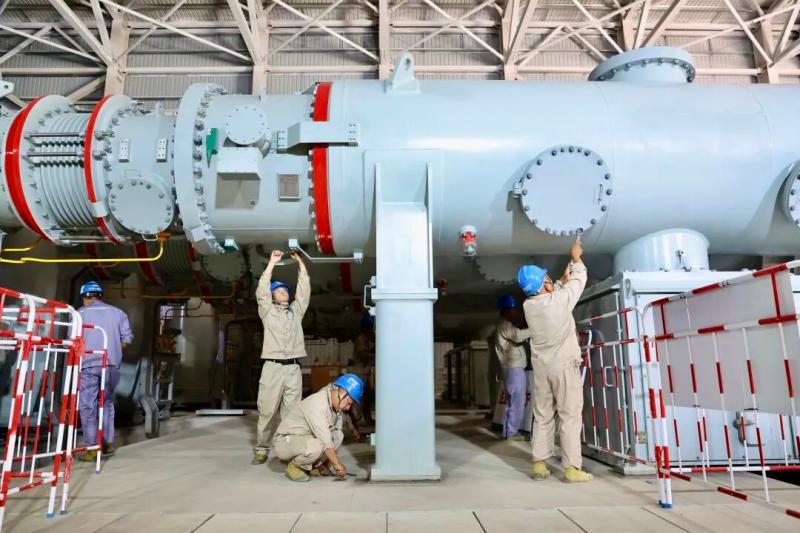

470米厂房内,嵌套着一座移动式无尘安装车间。这是一座“手术室”,只不过在手术台上的,是一段段待拼装的组合电器。

“组合电器是变电站最核心设备,相当于电网的‘心脏瓣膜’。”天津北1000千伏变电站新建工程业主项目部执行副经理蔡锦波介绍,一颗微尘就可能引发绝缘击穿,因此设备对接洁净度须达百万级。

1000千伏组合电器主设备横跨443.6米,主母线总长720米,安装只能逐段推进,防尘车间跟着“搬家”22次,每一次移动,防尘操作都要归零。

防尘棚内,智慧净化装置实时上传温度、湿度、洁净度,超标即报警;几百米外的智慧工地管控室,巨大的电子屏上,套管吊装、螺栓紧固、气务处理等状态一目了然。

“以前安装靠‘人盯人’,现在靠‘数据盯人’。”蔡锦波举例,“比如螺栓紧固,智能扭矩扳手会记录每颗螺栓的力矩值,想糊弄都不行。”

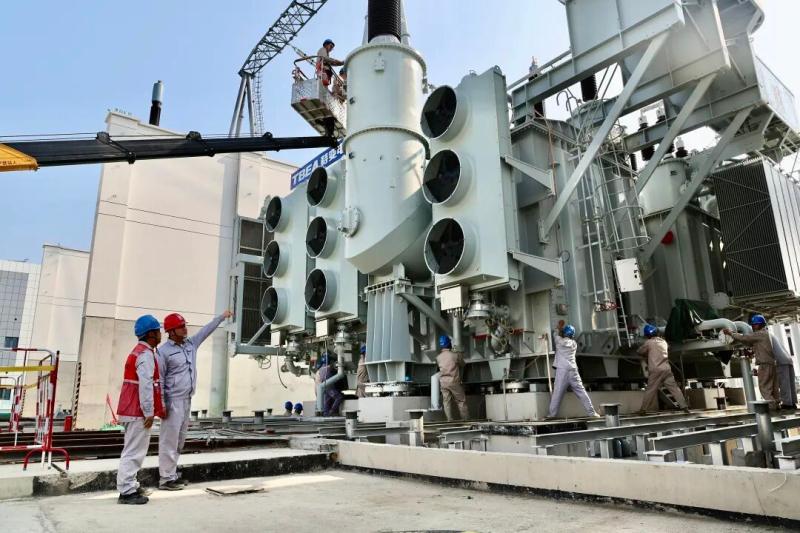

主变压器附件安装区域,巨大的单相变压器本体矗立在基础上,工人正围着套管忙碌。天津北变电站本期安装两组3000兆伏安主变压器,设备绝缘和电磁防护参数远高于常规电压等级,安装容错率极低。

“组合电器怕‘脏’,主变压器怕‘潮’。”业主项目部项目执行经理刘宏鹤说,绝缘纸、绝缘油一旦受潮,性能断崖式下降,附件安装须控制器身曝露时间,单次不超8小时、累计不超24小时,每道工序卡着秒表推进。

“空间窄、光线暗,一颗螺栓对不正,密封圈就压不实,将来就可能渗油。”业主项目部项目管理专责朱辰话未说完,吊车指挥哨声响起,变压器套管缓缓离地。

正值设备安装高峰期,这条能源“大动脉”正加速生长。目前,大同—天津南1000千伏特高压交流工程天津北变电站土建施工已完成85%、电气工程完成65%。预计中秋、国庆假期,施工将持续推进。
