2026年9月27日,长江太仓段蒙电入沪配套过江隧道详勘(江苏段)工程将开始第五阶段施工,具体区域及航道调整情况如下,请过往船舶注意。
01
施工详情
本次作业为六区
施工时间
2026年9月27日-10月13日
施工水域
位于白茆沙北水道#B1-#B2之间水域
将占用全部白茆沙北水道下行通航分道水域及其以南部分可航水域。
航道调整情况
将白茆沙北水道向北侧压缩,压缩后航道宽度为417m,满足小型船舶双向通航要求。

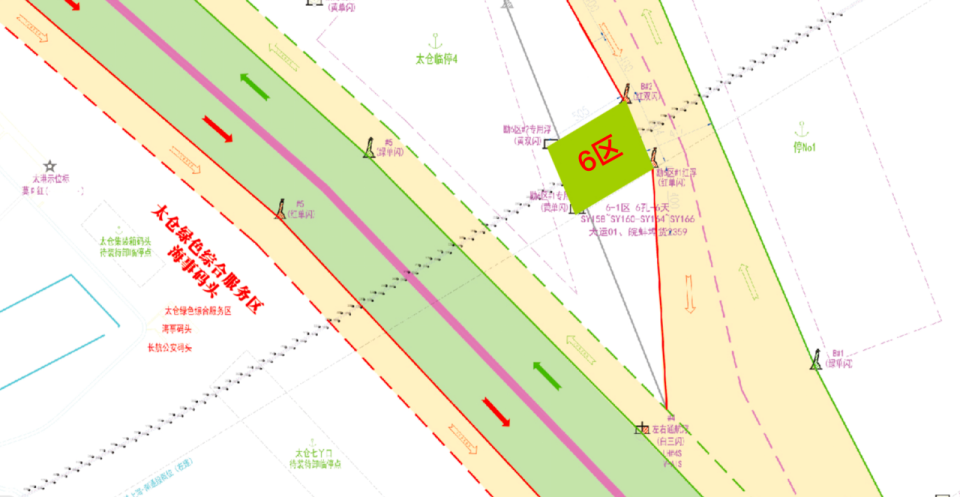

航道调整后见下图:

标志船:稳强16

2026年9月27日,长江太仓段蒙电入沪配套过江隧道详勘(江苏段)工程将开始第五阶段施工,具体区域及航道调整情况如下,请过往船舶注意。
01
施工详情
本次作业为六区
施工时间
2026年9月27日-10月13日
施工水域
位于白茆沙北水道#B1-#B2之间水域
将占用全部白茆沙北水道下行通航分道水域及其以南部分可航水域。
航道调整情况
将白茆沙北水道向北侧压缩,压缩后航道宽度为417m,满足小型船舶双向通航要求。
航道调整后见下图:

标志船:稳强16

02
工程概况及交通管制要求
工程简介
蒙电入沪配套过江工程(江苏段)详勘水上勘探项目于2026年6月启动,预计工期120天,作业水域位于长江主航道#4浮至#5浮间附近,该工程属于国家重大能源保供与跨区域新能源输送工程,其配套过江隧道作为蒙电入沪工程的核心关键,是目前已知世界上设计输送容量最大、GIL安装规模最大、盾构掘进距离最长、隧道直径最大、江底埋设最深的电力隧道工程。
第五阶段交通管制要求
1.所有船舶航经施工水域(白茆沙北水道#B1-#B2之间水域)须减速慢行,避免在施工水域内并行或追越,保持安全距离,通过时航速应控制在8节以下。
2.施工期间,所有船舶各自按调整后的航道、航路航行,并且尽可能远离施工作业区。
3.小型船舶建议优先选择白茆沙水道下水推荐航路下行,尽量避免通过白茆沙北水道下行。
4.各阶段详细管控要求见航行通告和江苏海事发布微信公众号等。
转载请注明来源“江苏海事发布”微信公众号
