聚力精工铸精品 全力以赴保盛会——吉林永吉北游66千伏输变电及配套工程提前一个月竣工

城市速递
 来自北京市

2026年以来,为保障2027年长春世界大学生冬季运动会电力安全稳定供应,吉林吉电电力工程有限公司统筹昌邑电力工程分公司、送电工程分公司、变电工程第一分公司、丰满电力工程分公司等所属单位,全力推进吉林永吉北游66千伏输变电工程,同步实施北游66千伏变电站10千伏配套送出工程、北游66千伏变电站永湖甲乙线T接点间66千伏线路工程。本项目是大冬会保供电唯一新建工程、国网重点督办工程,政治站位高、建设标准严、保电责任重。9月28日,工程成功送电投运,较原定10月底竣工计划提前一个月,为大冬会电力保障、区域电网提质升级筑牢坚实根基。

工程尚未开工,上级便开展两轮现场调研督导,为项目高标准开局、高质量推进精准引路。建设期间,上级部门以“四不两直”方式现场督查20余次,20余名大冬会保供电专家组驻场指导。项目部顺利完成上级专项视频汇报,生动践行“盛会为令、保电为责、安全为基、质量为魂”的“四为”工作精神,获得上级高度认可。

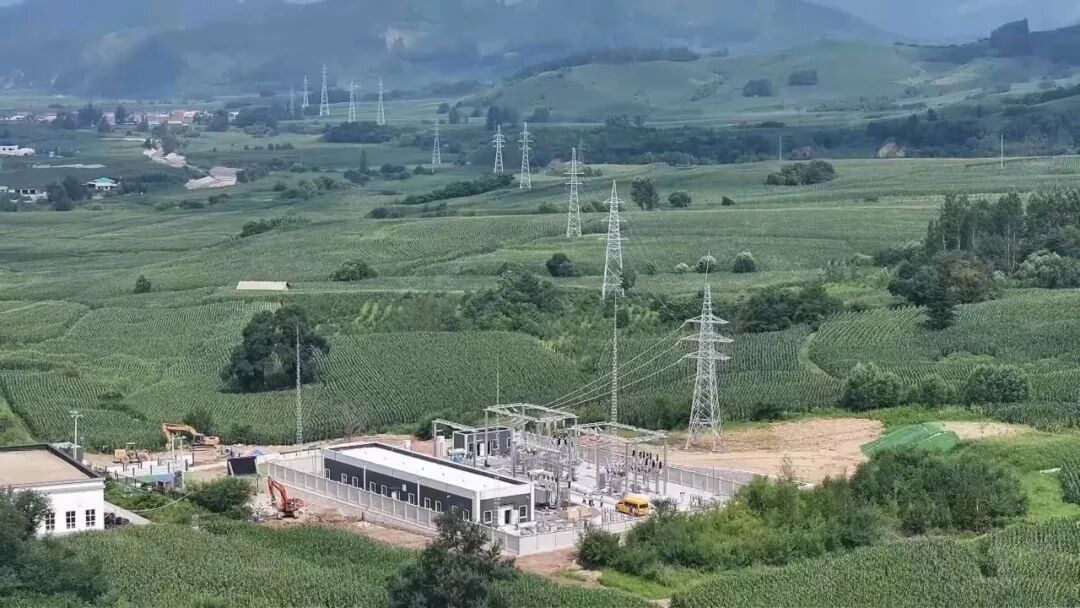

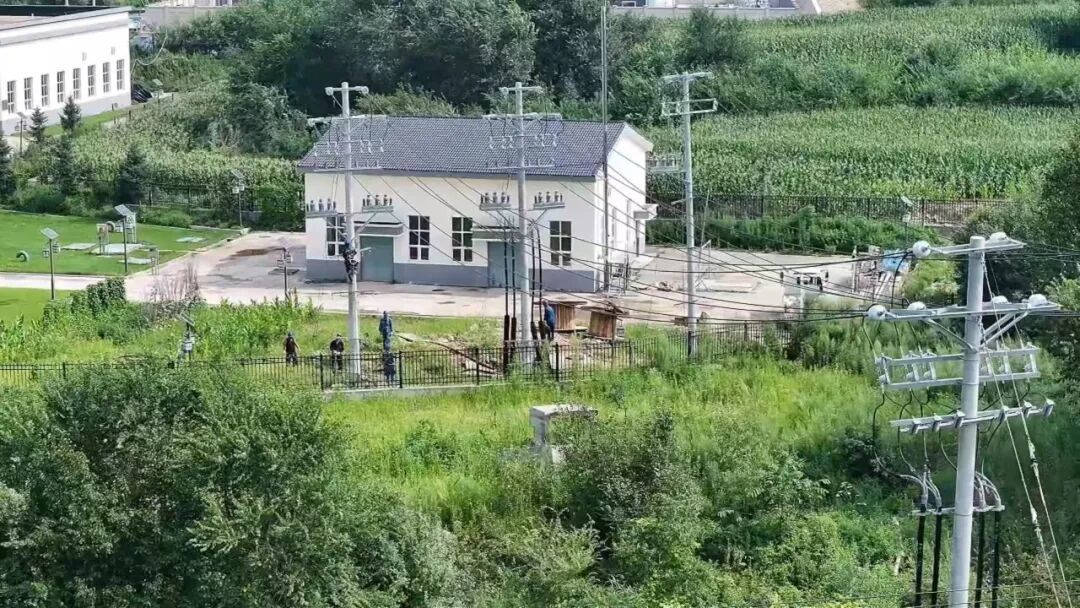

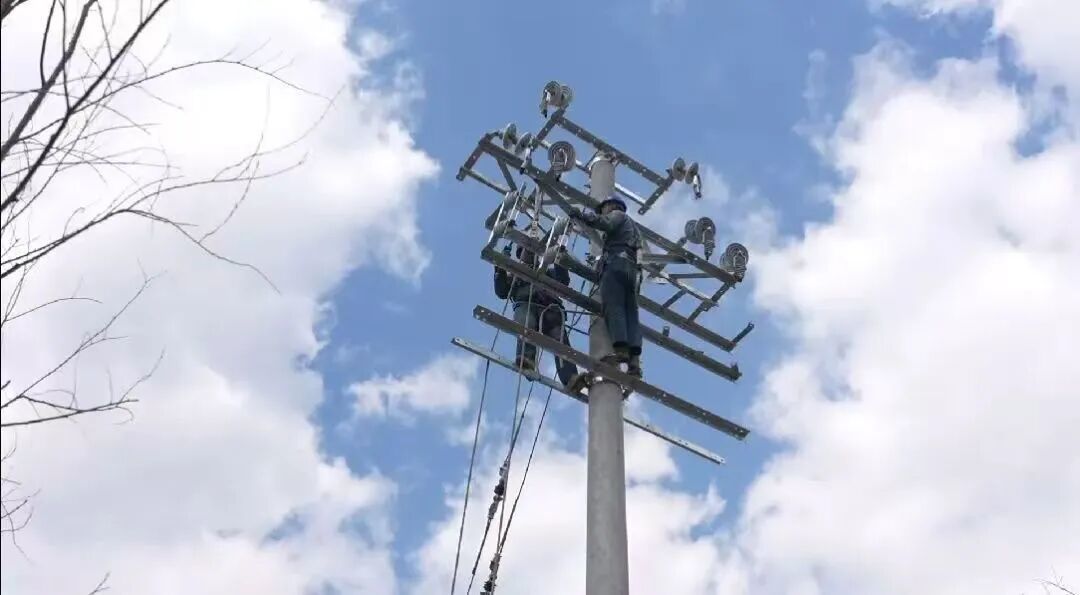

攻坚克难,高效推进。吉林永吉北游66千伏变电站10千伏配套送出工程于3月4日由丰满电力工程分公司正式进场。面对工期紧、任务重、作业点位分散,加之冬季冻层厚、地下岩石多等多重挑战,项目部细化施工节点,分解每日任务,实施多区段同步作业,增配挖掘设备、破碎机具和作业人员,采取分层开挖、机械破碎配合人工清理,错峰开展户外土方作业。线路途经农田村落,征地协调阻力大,吉电工程公司及项目部成立专项协调小组,主动对接属地乡镇、村委和群众,逐一化解堵点。项目建设期间,累计完成水泥杆组立59基,安装环网柜7座、分支箱11座,架设高压绝缘导线6.2千米,敷设电力电缆10.8千米。变电工程第一分公司在土建阶段提前介入,研读图纸、现场踏勘,多级审核优化施工方案,统筹人员机械报审和资源调配。盛夏高温与汛期叠加,施工人员错峰施工、昼夜攻坚,雨停即复工,提前完成全部变电一次施工任务,设备高压试验一次合格通过。

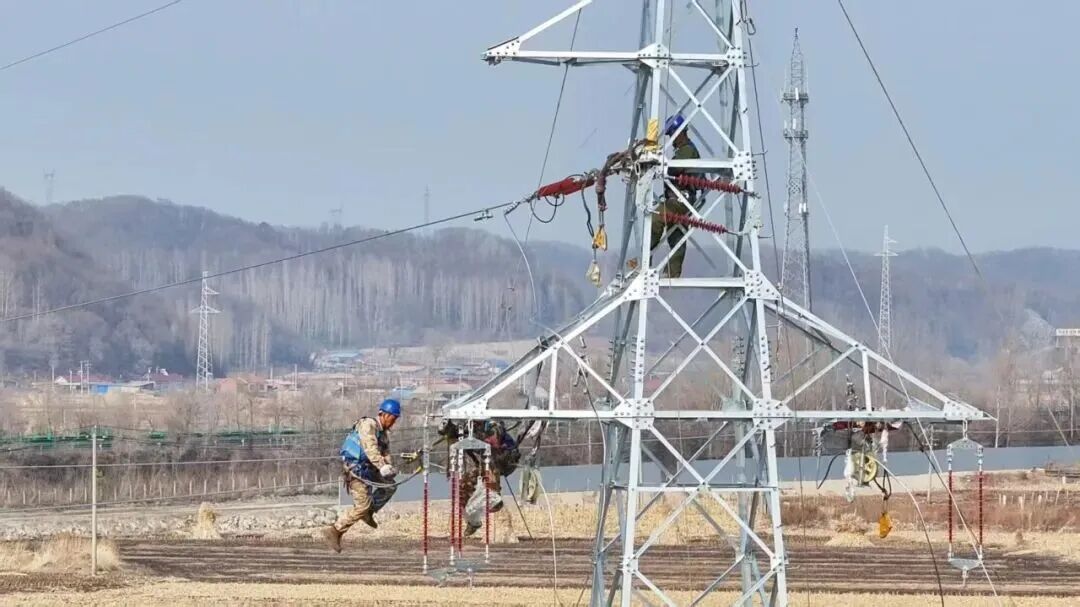

与此同时,送电工程分公司承建的北游66千伏变电站永湖甲乙线T接点间66千伏线路工程,于2月27日开工,并于8月14日提前竣工,历时168天,完成44基铁塔基础浇筑、铁塔组立及11.163千米线路架线。面对冻土、雨季、青苗补偿等困难,送电工程分公司参建人员驻守一线,优化冻土施工和混凝土保温养护,提前部署防汛排水、边坡防护,主动对接属地,实现零安全事故、零质量隐患、零工期延误。

精益管控,打造精品。施工过程中,全体参建人员严守安全质量红线,落实精细化管理和全过程质量管控。组建专项技术攻关团队,研发电抗器基础预埋件专用QC工具,有效规避安装偏差,彻底消除设备烧损隐患;打造“实名制”标准化智能化工地,以数字化规范管理提质增效,工程较制定计划提前一个月转入设备安装阶段。针对高处作业、土方开挖、设备吊装、电缆敷设等高风险工序,安排专人旁站监护,常态化开展安全巡查和隐患排查,实现施工期间安全零事故。严格执行电力工程施工规范,从原材料进场检验到杆塔组立、线缆架设、设备安装、电缆头制作,逐项落实自检、复检,防范质量通病。坚持文明施工,及时清理废料、规整场地,兼顾属地群众利益,赢得理解支持。

全力保电,圆满收官。吉电工程公司各参建单位靠前值守、节假日坚守一线,统筹资源、破解难题,严守合规底线,推进进度、安全、质量同步提升,充分彰显吉电铁军实干担当。9月28日,随着工程整体施工顺利完工,吉林永吉北游66千伏输变电及配套工程提前一个月圆满竣工,标志着大冬会保供电唯一新建工程、国网重点督办工程取得决定性胜利。

吉电工程公司将继续弘扬“盛会为令、保电为责、安全为基、质量为魂”的“四为”工作精神,乘势而上、再创佳绩,圆满完成大冬会保电重大任务,为地方经济发展和公司电网建设提质升级贡献更大力量。
