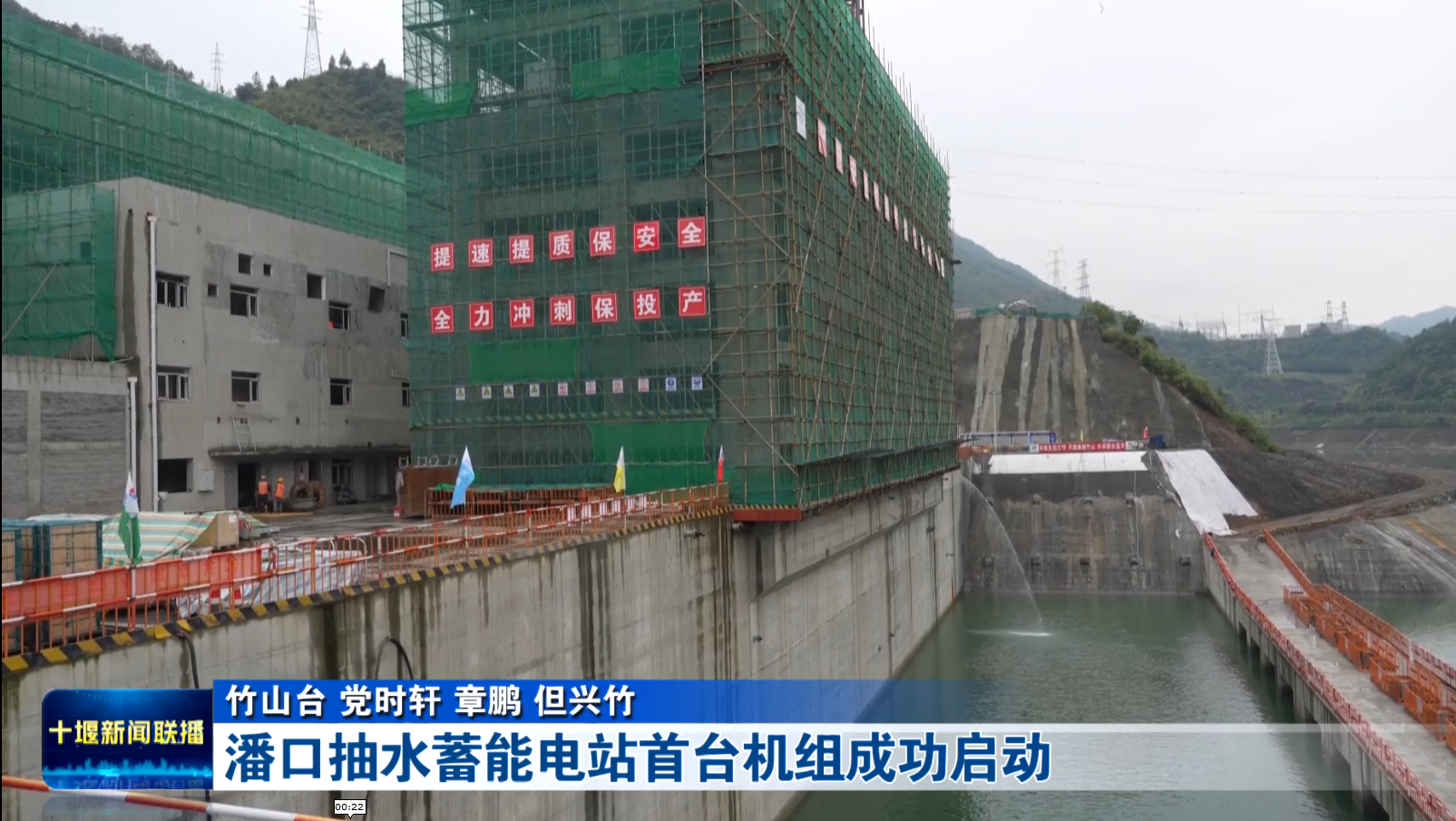

秦楚风讯(竹山融媒记者 党时轩 章鹏 但兴竹)9月28日,潘口抽水蓄能电站首台机组成功启动,该节点的顺利实现为电站向年内并网发电奠定重要基础。
当晚9时,随着现场调度指令下达,潘口抽水蓄能电站首台机组蝶阀、导叶逐步开启,机组在水能驱动下平稳运转。

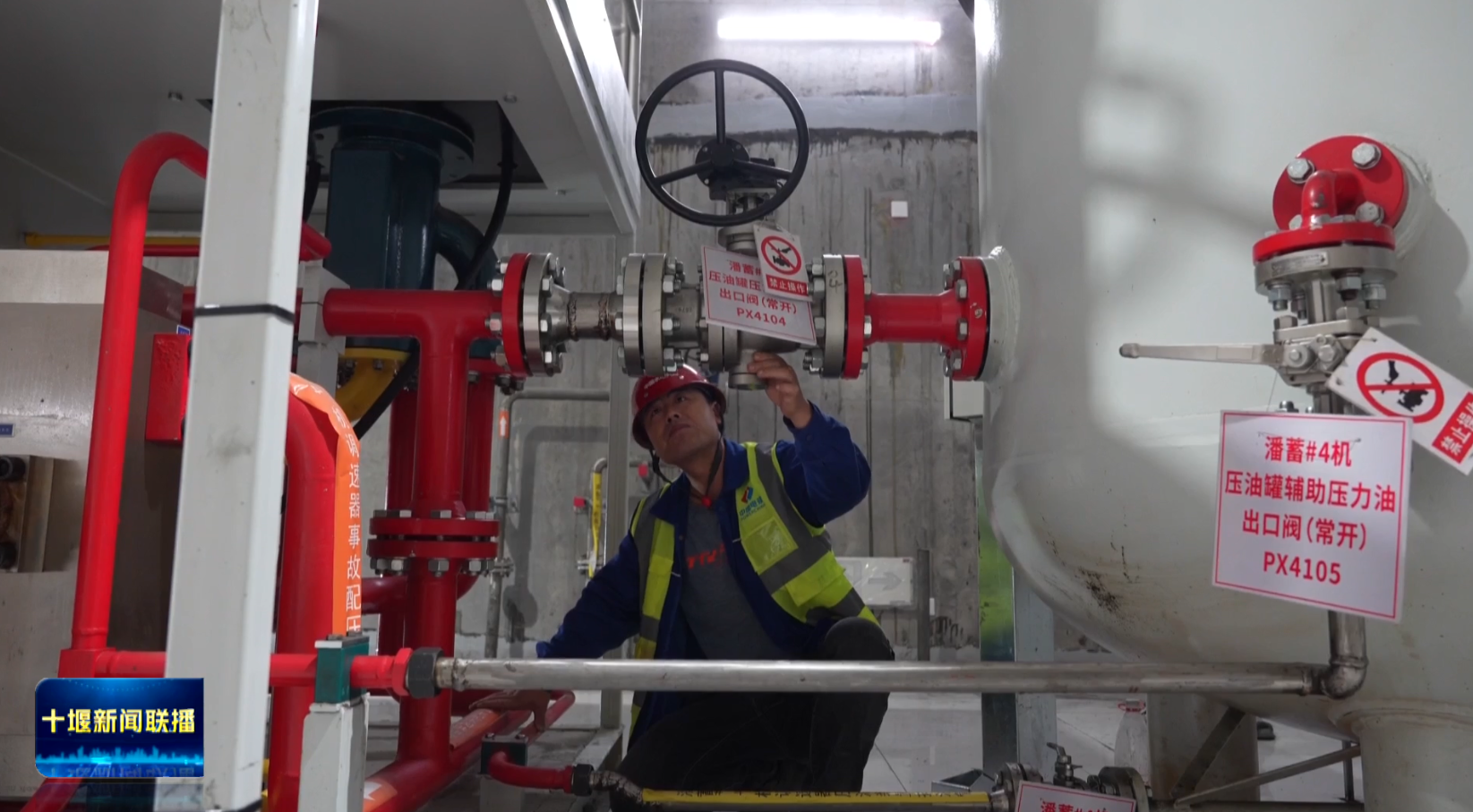

水电五局潘口抽水蓄能电站机电安装项目部副经理刘帅鹏介绍,机组首次启动,针对水能机以及发电机的机械部分,检查各部位是否有碰撞摩擦情况,检查各层相关电器设备的电源指示是否正常。本次机组启动,从转速10%逐步上升至100%,各部位的震动、摆渡以及各瓦温检测均正常。

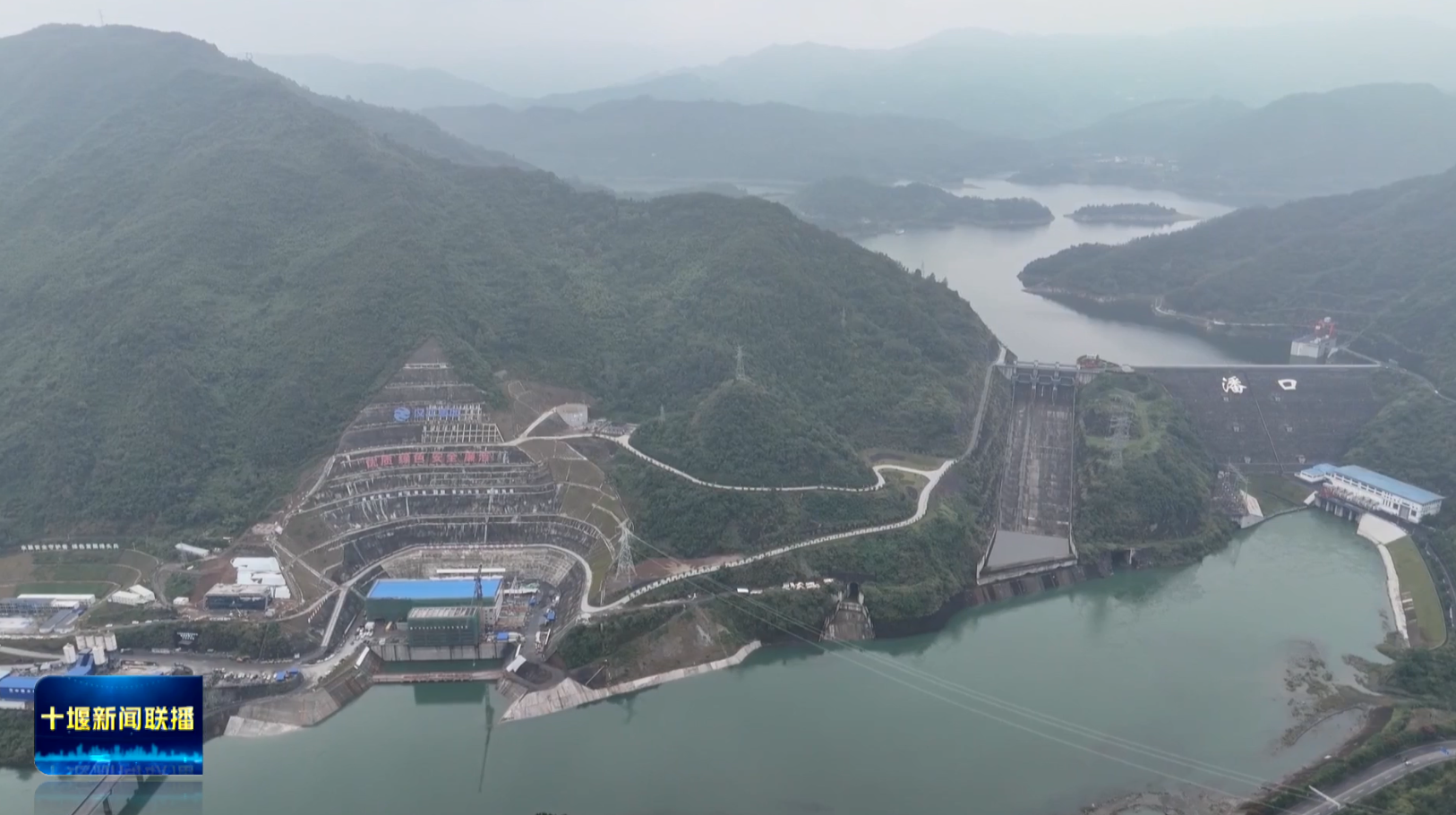

潘口抽水蓄能电站是十堰首座、也是目前唯一核准的抽蓄项目。电站布局两座14.9万千瓦水轮机组,总装机容量29.8万千瓦,设计年发电量2.8亿千瓦时,集调峰、填谷、储能、调频、备用等功能于一体,是区域新型电力系统建设的核心支撑项目。

此次首台机组成功启动,较项目核准进度提前半年完成。下一步,项目团队将全面开展系统性测试,确保电站年内以最优状态进入并网发电阶段。
