二连浩特市这一项目预计明年初投运!将进一步完善电力运维、调度保障

城市速递
 来自北京市

目前

二连浩特供电公司生产调度楼

及物资周转库项目主体工程

已进入收尾及配套施工阶段

预计2027年初竣工投运

项目成投运后

将进一步完善

二连浩特电力运维、调度保障体系

该项目于2025年9月开工建设。项目总占地1966.32平方米,其中生产调度楼总建筑面积7905.37平方米,地上6层、局部1至2层,并设地下一层,同步配套建设门房、室外硬化、绿化等附属工程;物资周转库占地及建筑面积均为1149.52平方米,包含周转库与室外料棚,主要承担电力物资仓储保障职能。

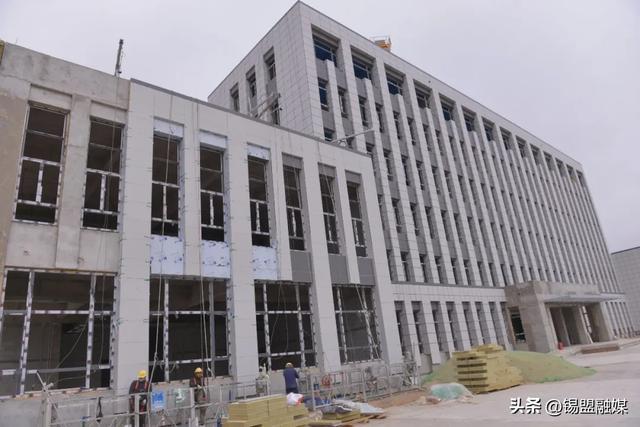

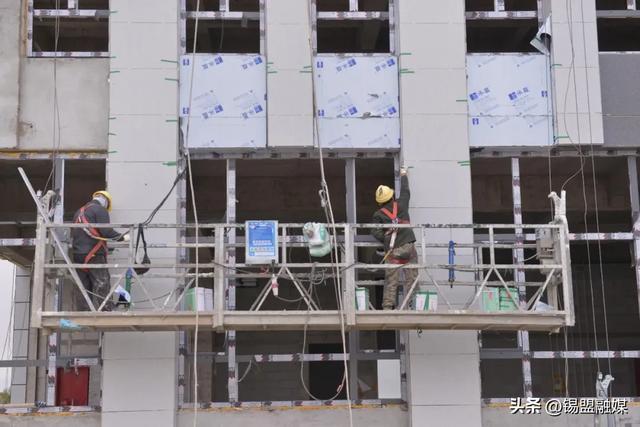

在施工现场,各项分项工程稳步推进。生产调度楼室内抹灰施工已全部完工,地暖采暖管、保温层、防潮层及细石混凝土保护层施工全部完成;外网工程整体完成85%,围墙砌筑完成90%,室外硬化已完成砂垫层与混凝土硬化基础施工,室外道路施工完成40%。

项目建成后,将全面提升口岸地区供电服务、应急抢修和物资储备水平,为地方经济社会高质量发展和市民生产生活筑牢电力保障根基。
