📢注意了📢
这些高速及快速路路段
有封闭施工
过往车辆和行人需注意绕行!

广澳高速
中山服务区、民众收费站封闭施工
为配合广澳高速公路改扩建工程施工,保障施工期间相关路段行车安全,2026年10月14日—2027年12月31日(如遇天气原因及特殊情况,施工时间顺延),公安交管部门对G0425广澳高速公路中山服务区(广州方向)及北行民众收费站出入口全封闭,封闭期间禁止所有车辆通行。

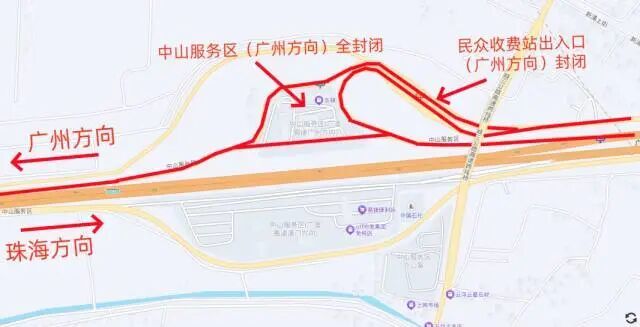

△图源:中山交警
绕行路线
往广州方向从民众收费站下高速车辆:广澳高速→南中高速→民众南收费站→番中路→民众街道。

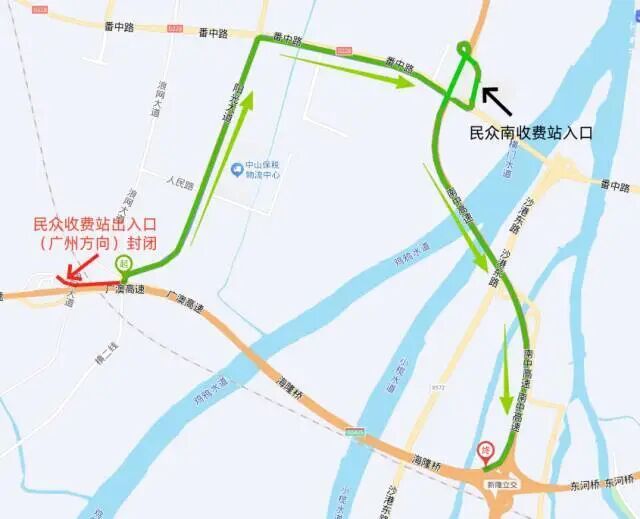

△图源:中山交警
往广州方向从民众收费站上高速车辆:阳光大道→番中路→民众南收费站→南中高速→广澳高速。

△图源:中山交警
广州东站改造
及广州东至新塘五六线项目
广园快速路东行主线桥底辅路
增设临时出入口两处

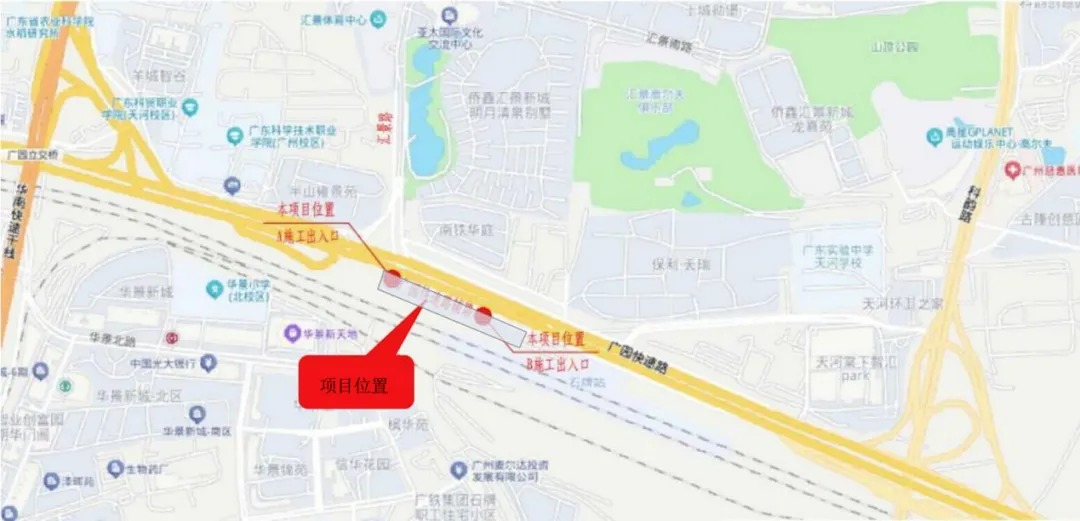

因广州东站改造及广州东至新塘五六线项目施工需要,目前,广园快速路东行主线桥底辅路(穗广深石牌站出口以东120米)增设临时出入口两处(需拆除路沿石各10米、绿化带各10米开设路口,施工完毕后按原状恢复),期间进行围蔽施工,请过路行人车辆注意绕行。

△图源:广州天河发布

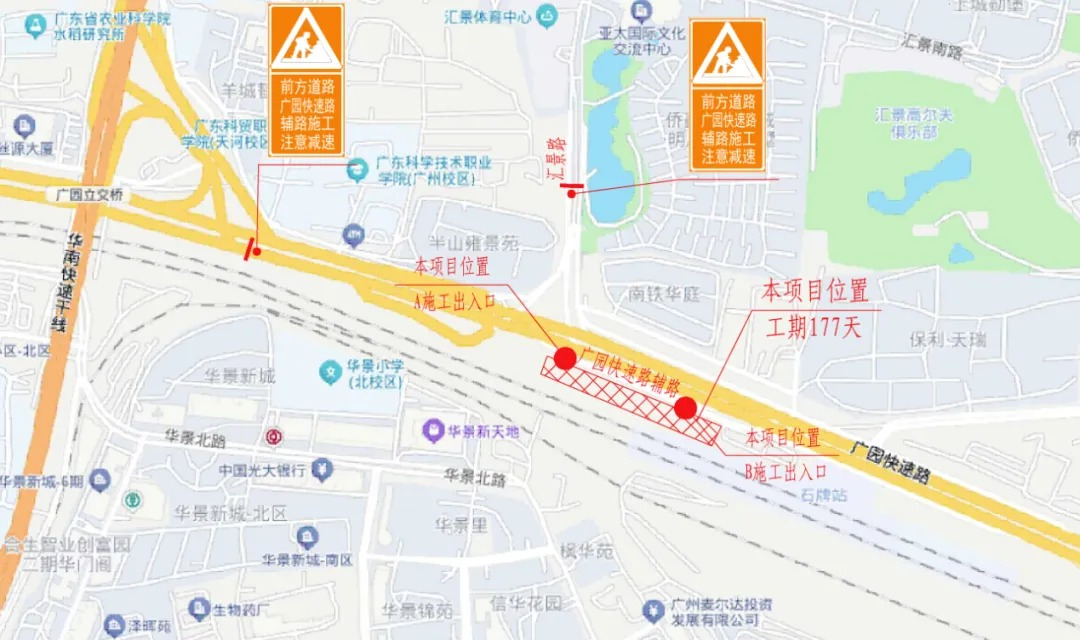

施工位置
施工出入口在广园快速路东行科韵路出口西往东方向石牌站辅路南侧,主要为满足石牌还建信号楼施工期间施工车辆出入广园快速路辅道的需求,在辅路开设两处临时施工出入口。还建信号楼施工完恢复现状。
本次辅路上的两个临时出入口位于道路红线范围外,均位于辅路南侧。为满足施工车辆的出入,出入口转弯半径均为5米,临时出入口路面均采用水泥混凝土,出入口道路等级为等外道路。

△图源:广州天河发布
计划工期
暂定2026年10月7日至2027年4月2日,施工总工期177天。
交通疏解方案
分两个阶段进行。第一阶段临时路口施工工期30天;第二阶段临时出入口开放使用工期147天。

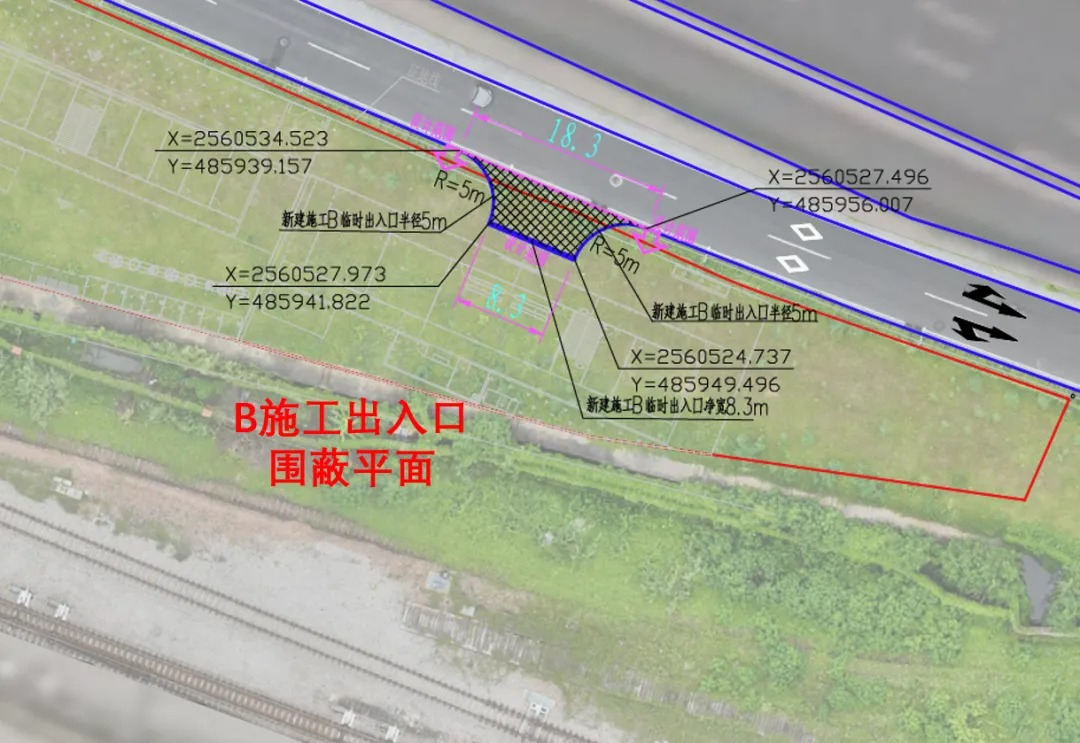

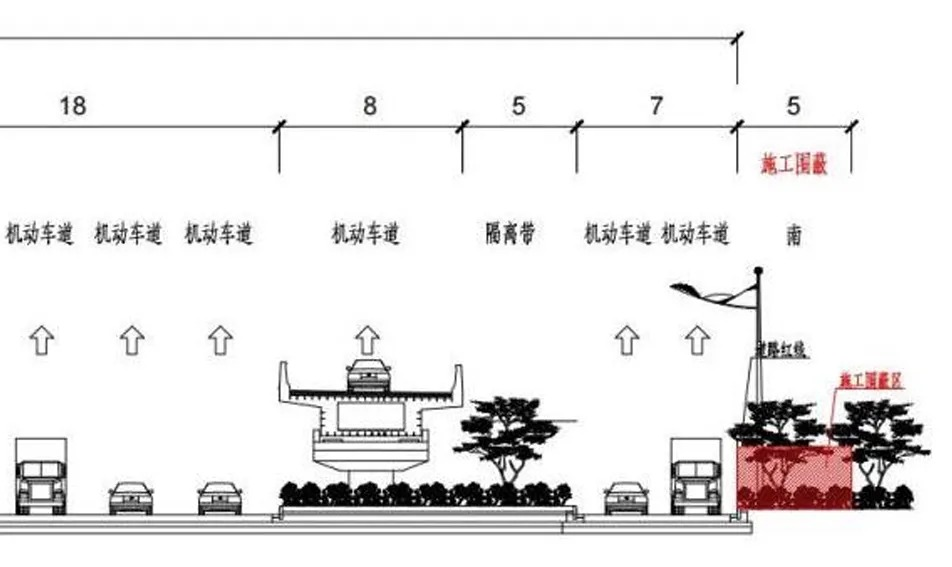

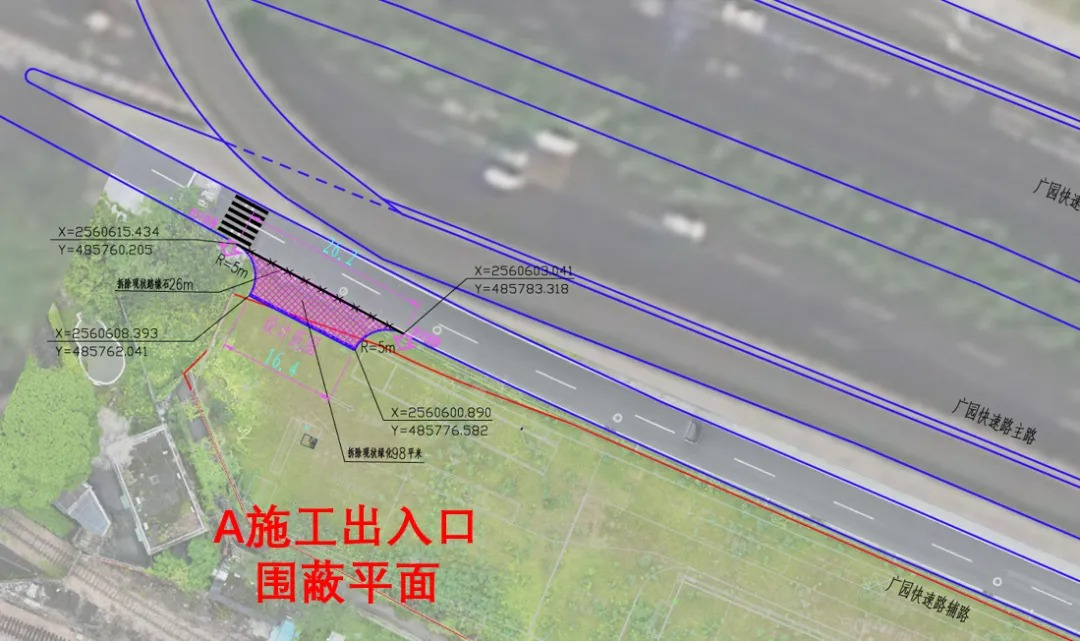

第一阶段临时路口围蔽施工,围蔽占用广园快速路西往东方向辅路南侧红线外区域,围蔽西侧A临时出入口外宽26.2米,内宽16.4米,长5米;围蔽东侧B临时出入口外宽19.3米,内宽8.3米,长5米。

△图源:广州天河发布
第二阶段施工期间广园快速路辅道保持正常通行,路口开放期间有工作人员站岗进行交通疏导,其余时间路口均为封闭状态,两处施工出入口采用M4出入口大门样式。

△图源:广州天河发布
现场告知与引导

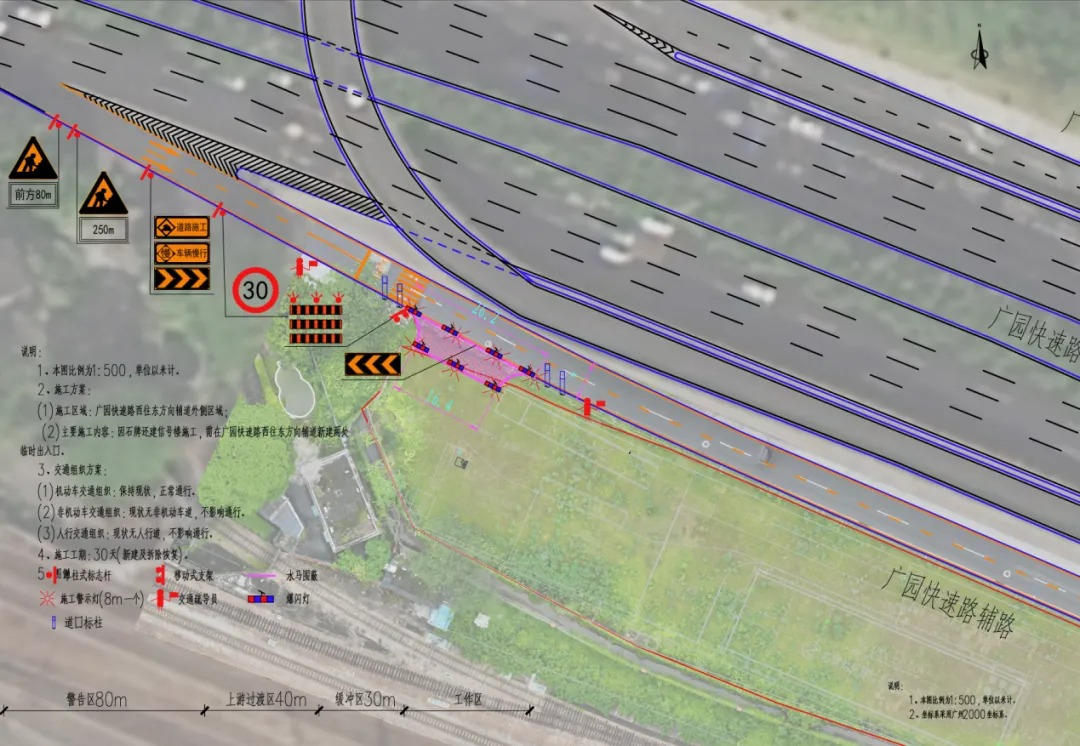

出入口前方设置相应的施工警告区、上游过渡区、纵向缓冲区、施工区、下游过渡区以及终止区,并根据规范要求设置相应的标志、临时安全设施等。

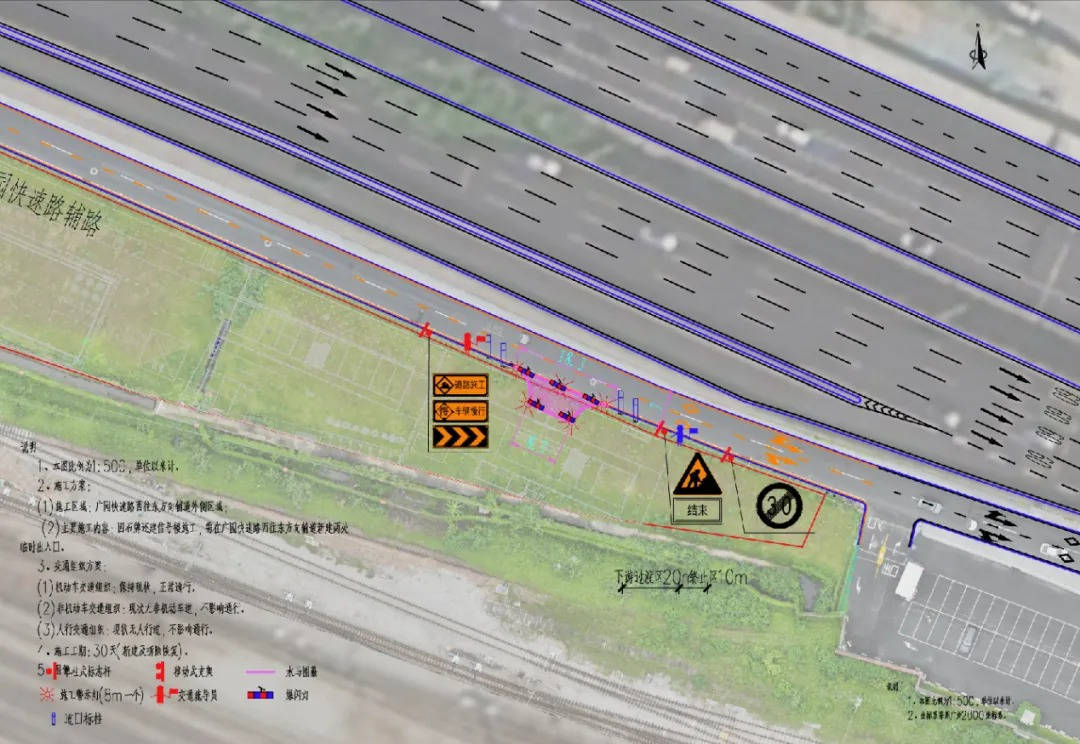

道路标线:交通控制区域路面划出车行道边缘线、导向车道线、导流带、其他地面文字标记、减速让行标记等。
标识标牌:在出入口前方100米设置醒目提示牌(如“前方施工”“减速慢行”“诱导标志”),夜间增设反光标识。
警示灯:施工路段每隔8米设置一盏施工警示灯,出入口位置设置爆闪灯,施工路段夜间照明设施应保持在照明状态。

△图源:广州天河发布
亮证施工:在施工现场悬挂《占道施工许可证》,并公示施工单位、工程名称、温馨提示等信息。
交通广播联动:每日早晚高峰时段通过广播通报施工路段实时路况。
人员值守:路口开放期间有工作人员站岗进行交通疏导,其余时间路口均为封闭状态。
实施交通管制期间
过往驾驶人、行人请减缓通行速度
服从现场交警、路政人员及工作人员的指挥
遵守沿途交通指示标识指引
因施工带来的不便之处
敬请谅解!
