9月11日,贵州500千伏水城(董地)电厂接入系统工程顺利带电投运。这条全长近30公里、穿越乌蒙山区的500千伏线路,把建在园区旁的电厂与园区企业之间的“最后一度电”彻底接通,六盘水市水城经济开发区“煤—焦—化—电”一体化产业链的电力输出瓶颈由此打通。

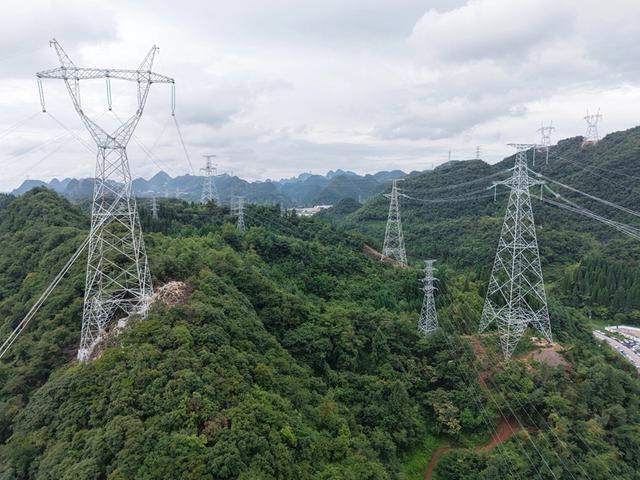

贵州电网建设分公司建设的500千伏董地送出工程500千伏枝水甲线。张彬 摄
该工程由贵州电网建设分公司建设,总投资2.22亿元,新建500千伏线路29.992公里、铁塔78基,将500千伏六盘水至六枝电厂单回线路π接入董地电厂。线路沿途跨越安六高铁、都香高速、沪昆铁路,并跨越多条在运500千伏、220千伏输电线路,累计开展高风险交叉跨越作业140余次。
“线路走廊山高坡陡、沟壑纵横,多数跨越作业必须依托有限的停电窗口期开展,有效作业时间紧、任务重。”项目负责人张彬介绍,贵州电网公司坚持党建引领,优化施工方案,精准锁定停电窗口、分段施工,在严守安全质量底线的前提下推进工程按期投运。

水城2×66万千瓦燃煤发电项目 尚宇杰 摄
因煤而兴的六盘水,曾长期困在“挖煤卖煤”的初级链条里。水城经济开发区内,煤焦化项目去年下半年试生产,年底即产出焦炭56万吨、产值近10亿元;相邻的燃煤发电项目每天1000多人同时作业,两台66万千瓦机组将于今年9月、11月先后并网。但长期以来,电厂虽建在园区旁,电却送不进园区,煤化工企业用电只能依赖外部电网高价购入,度电成本居高不下,直接侵蚀焦炭、电解铝等终端产品利润。
转折始于一次“唤醒”。2014年建成的30万吨/年甲醇项目2016年停产,闲置长达8年。2023年,水城区将这一“沉睡”资产推向招商市场,贵州能源集团携手贵州黔能私募基金入局,投资200亿元,以“利旧+改造”模式建起“煤—焦—化—电”循环经济基地。煤进焦炉产出焦炭和煤气,煤气中的焦油、粗苯被提炼出来,剩余部分送去发电,电力再反哺煤焦化——一块煤由“一次消耗”转向“梯级利用”,价值提升三到五倍。

贵州能源水城2×66万千瓦燃煤发电项目 尚宇杰 摄
据介绍,基地全面投产后预计年产焦炭200万吨、年发电量83亿千瓦时,同步产出焦油、硫酸、天然气等20余种化工产品,年总产值可超100亿元。随着接入工程投运,六盘水地区500千伏网架结构强度和运行可靠性显著增强,电厂与园区企业形成“隔墙供电”的物理闭环,度电成本的结构性下降将直接传导至焦化、电解铝等环节。
天眼新闻记者 谢勇勇
