大连金州湾临空经济区
城市配电网一期工程
施工现场机器轰鸣
建设者坚守岗位抢抓建设节点
保障新机场配套电力工程
稳步推进

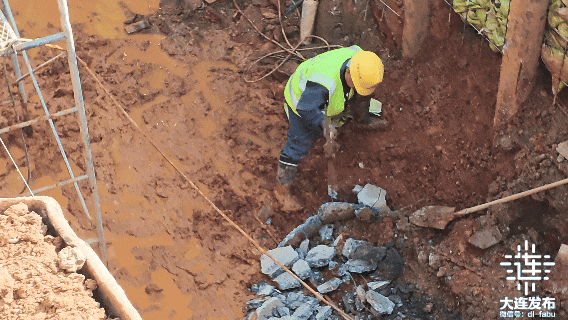

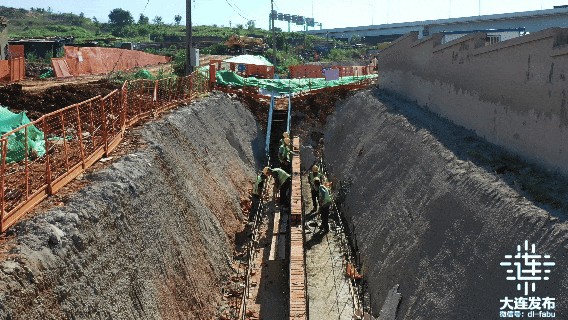

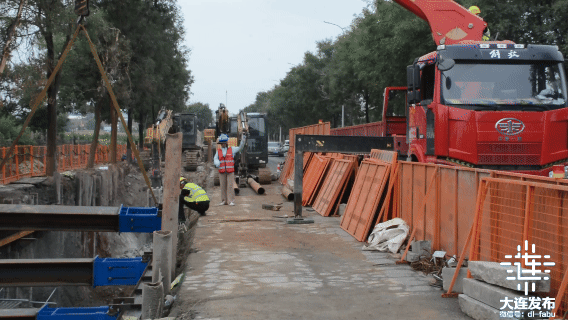

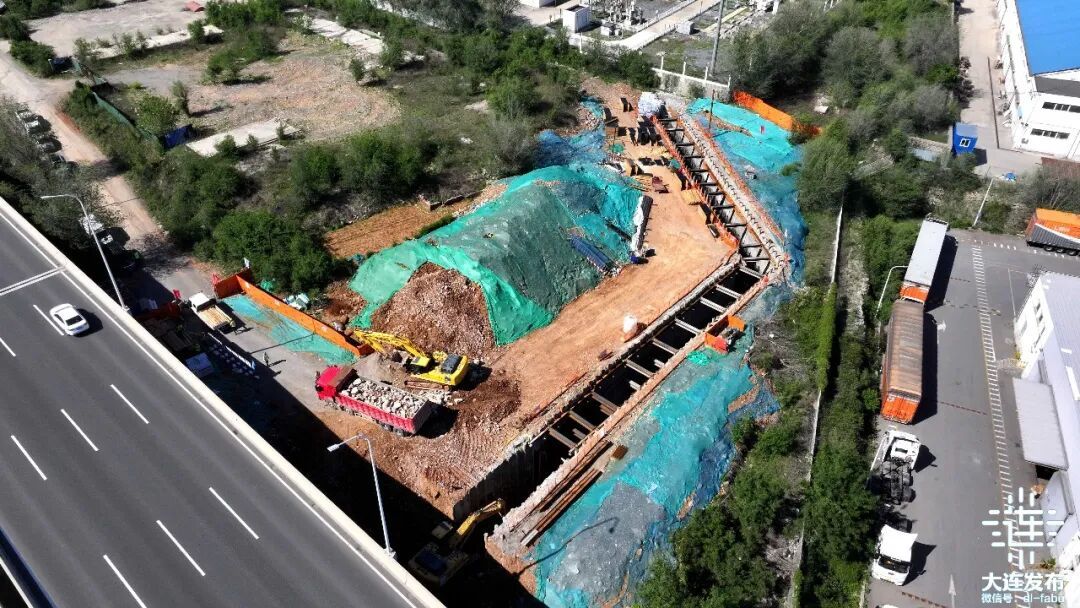

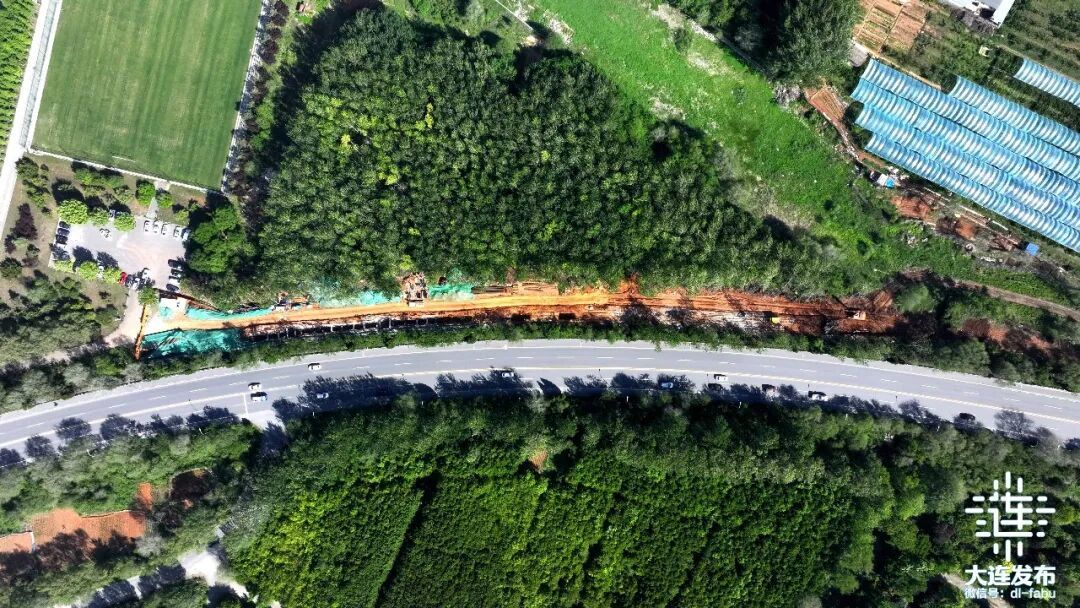

作为临空经济区建设的关键性能源配套工程,肩负保障金州湾国际机场及临空经济区开发供电的重要使命,近日,项目15个作业点位全面铺开同步施工,现场投入施工、管理、监理等人员近200人,调配各类机械设备60余台套,多作业面同步开展隧道、排管等施工作业,施工现场井然有序。




项目严格执行安全、质量、进度、成本、廉洁“五大管控”要求,节前全面完成安全隐患排查及相关准备工作,优化假期施工组织方案,完善应急预案,常态化开展现场巡查,及时协调化解施工堵点难点,做到安全、质量、进度同步抓、同步控。

面对工期紧、交叉施工多、外部协调任务重等现实考验,临空公司实施网格化现场管理,实行问题台账销号管理办法,每日进行现场巡查、每周固定召开监理例会、每月调度会,强化各参建单位协同联动,统筹推进管线迁改、路由优化、动迁协调等重点工作,严守工程廉洁底线,全过程规范项目建设管理。各参建队伍严格落实文明施工要求,优化工序排布,保障多作业面连续作业。

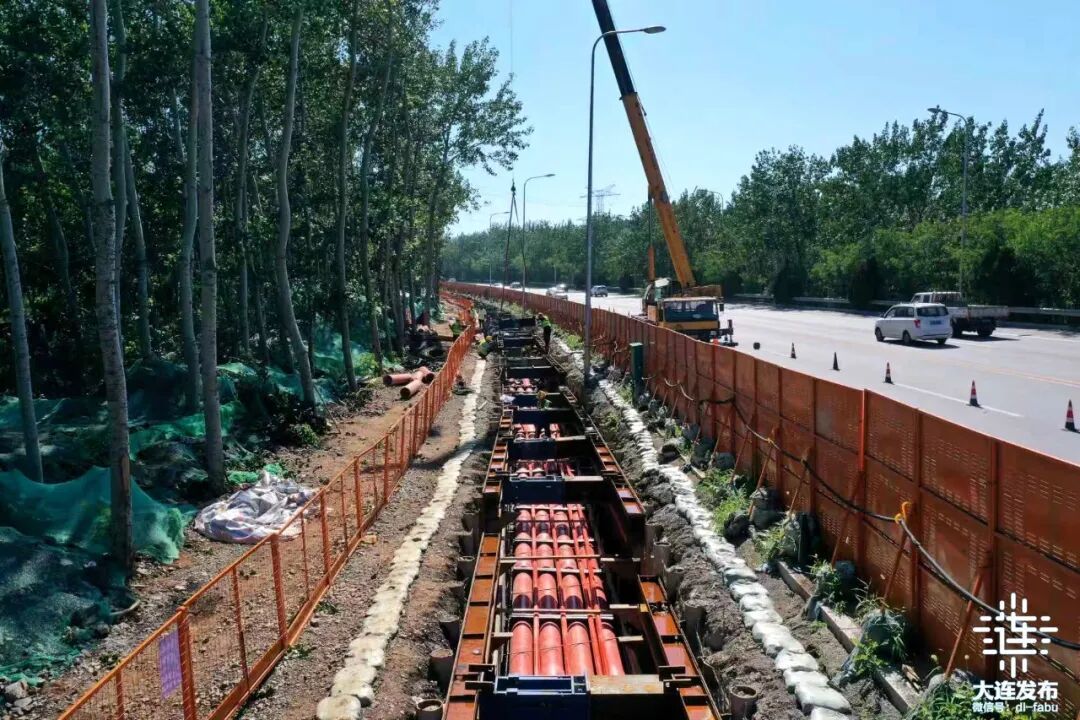

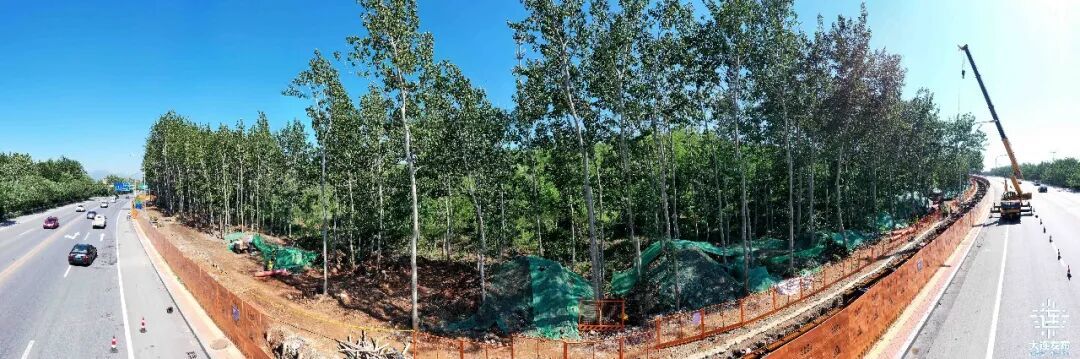

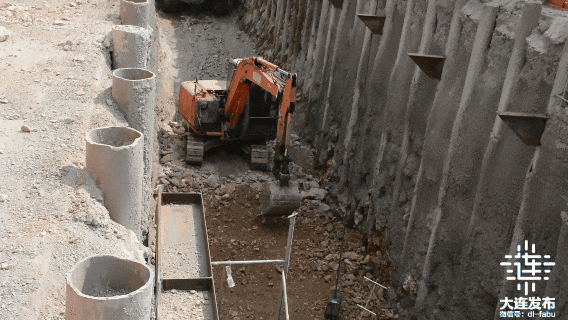

据了解,节假日期间,根据工程实际情况,施工单位采取多区域分段施工,统筹调配人力、机械、材料,科学组织、流水施工,增加作业时间,完成钢管桩990根,钢板桩1090根,电力排管294米,电力隧道140米。


下一步
临空公司将统筹资源要素投入
全力冲刺年度建设目标
为大连临空经济区高质量发展
提供可靠电力支撑
