华中首座!十堰这个重点工程传新进展

城市速递
 来自北京市

10月15日

潘口抽水蓄能电站

500千伏系统倒送电工作

顺利完成

标志着电站机电调试

取得重要阶段性进展

为后续机组

启动调试和年底投产发电

提供了电源保障

↓↓↓

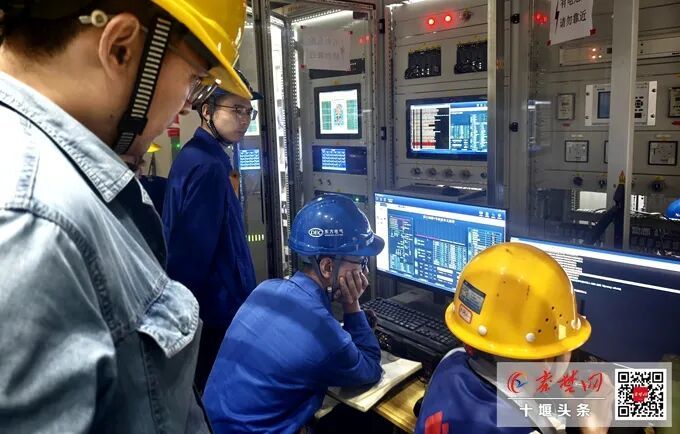

本次倒送电严格遵循电网调度指令和专项调试大纲,依次完成500千伏蓄潘线冲击合闸及充电、500千伏GIS联合单元带电、4号主变受电、三相核相、二次回路检查、保护通道联调等关键工序。经现场监测,GIS、主变压器、互感器、避雷器等一次设备运行正常,未发现异常放电和声响;继电保护、故障录波、同步相量测量装置、监控现地控制单元等二次系统采样和信号反馈正确,规定试验项目均顺利通过。

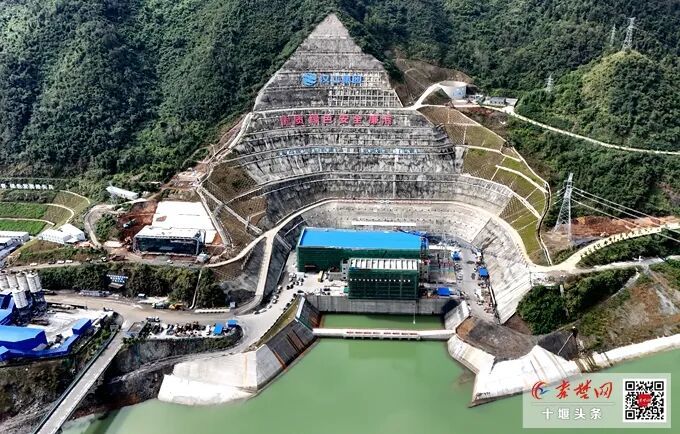

潘口抽水蓄能电站位于湖北省十堰市竹山县境内,是华中地区首座采用地面厂房的大中型混合抽水蓄能电站,总装机容量29.8万千瓦,设计年发电量2.8亿千瓦时,集调峰、填谷、储能、调频、备用等功能于一体,是区域新型电力系统建设的核心支撑项目。

目前,项目方正持续推进主变短路升流、空载升压、机组分系统调试等后续工作,全力冲刺年底投产发电目标。

文、图|十堰融媒记者 朱江 通讯员 陈宝林 李梦雨

编辑|艾国典 初审|关尔 终审|狄永利
