湘黔电力灵活互济工程(贵州段)建设提速 工程总体进度超40%

城市速递
 来自北京市

进入十月以来,铜仁市万山区茶店街道红岩村的湘黔背靠背电力灵活互济工程(贵州段)施工现场一片繁忙,施工人员分工协作、有序开展组塔立塔、材料转运等作业,多个作业面同步攻坚,项目建设全面按下“加速键”。

为抢抓施工黄金工期,该项目目前投入800名施工人员、60余台大型机械设备,开辟11个作业面多点并行施工。目前项目总体进度超40%,其中贵州侧500kV输电线路已完成60%,换流站三通一平进入收尾阶段,土建施工进度约45%,正向着年内土建交安目标推进。

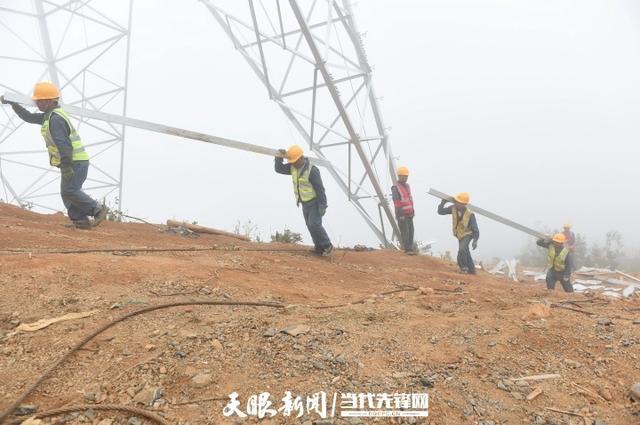

施工人员正在抬运铁塔材料

湘黔背靠背电力灵活互济工程作为落实国家能源安全新战略的重点项目,由南方电网公司投资建设。工程在万山区新建占地296.58亩的背靠背换流站,容量达300万千瓦,配套建设约247公里500千伏交流线路,采用先进柔性直流输电技术,是实现湘黔两省电力互联互通、余缺互补的关键枢纽工程。

“工程总体进度已超40%。”南网超高压公司贵阳局项目负责人表示,项目贴合山地施工特点,严格落实高空作业、机械操作等安全规程,常态化开展安全巡查、风险管控和工艺质检,严守安全生产底线,全力打造精品工程。

“目前正有序开展阀厅钢结构安装、主辅控楼结构施工等核心工序,各项辅助工程同步配套推进。”项目现场管理工程师杜林介绍,团队将紧盯工期节点,全力抢抓施工进度,为12月电气设备进场安装做好充分准备。

据悉,项目建成后将形成300万千瓦省间双向送电能力,有效优化区域电网结构,提升极端天气下电力应急保供能力,助力风电、光伏新能源高效消纳,持续夯实贵州西南电力枢纽地位,为区域能源协同发展、全国统一电力大市场建设提供坚实电力支撑。
