团风魏家冲抽水蓄能电站首台机组投运系我国“十五五”期间首个投产的中小型抽水蓄能项目

城市速递
 来自北京市

黄冈日报讯 (记者汪欢 通讯员任毅)10月16日,团风魏家冲抽水蓄能电站首台机组正式投运发电,这也是我国“十五五”期间首个投产的中小型抽水蓄能项目。

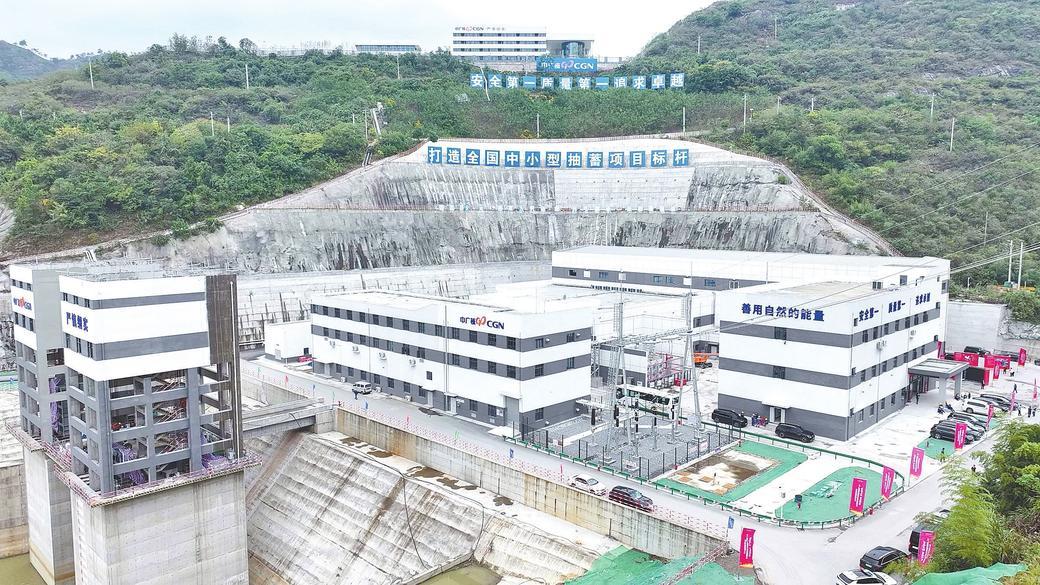

魏家冲抽水蓄能电站总投资25亿元,由上水库、下水库、输水发电系统等建筑物组成,总装机容量29.8万千瓦,安装2台单机容量149兆瓦的可逆式水泵水轮发电机组。

据悉,项目全面建成投产后,将承担湖北电网调峰、填谷、调频、调相、储能及紧急事故备用等多重核心任务,年发电量可达3.3亿千瓦时,预计每年可节约标煤11.3万吨、减少二氧化碳排放28.2万吨,为地方年新增税收约0.5亿元,有效带动革命老区产业发展与民生改善。

该项目主体工程于2023年9月启动建设,因地处大别山南麓深山腹地,地质条件复杂、沿线岩体坚硬,且线路多次跨越500千伏超高压线路,施工时序要求严苛,建设难度高于常规同类项目。建设团队倒排工期、协同攻坚,推动工程节点接连取得突破:2026年5月,首台机组转子吊装作业顺利完成,电站全面进入投产倒计时阶段;同年8月,上水库蓄水阶段验收、输水系统充排水试验、首台机组启动试运行验收三大关键节点在72小时内接连告捷,项目全面转入机组动态调试与试运行阶段。

充排水试验是检验输水系统安全可靠性、闸门启闭设备联动性能的核心工序。“我们采用分阶段充水、分阶段稳压的方式,对引水系统、机组段及尾水系统的变形、渗流、应力等关键参数开展全天候动态监测,试验取得圆满成功,为机组按期高质量投产打下了坚实基础。”中国水电十二局魏家冲项目项目经理张治军介绍。

建设过程中,项目团队坚持科技赋能与品质管控双轮驱动,打造中小型抽水蓄能项目建设标杆。在上水库大坝填筑环节,引入数字化智能监控平台,实现坝体每一层填筑、每一次碾压作业全程可追溯;面板施工阶段创新采用“无轨滑模”工艺,优化混凝土配合比并落实高标准养护举措,顺利达成“内实外光、不裂不渗”的质量建设目标。

针对复杂地形条件,项目采用国内首创的“跑道型”半地下式厂房布局,建成深度达73.4米的半地下式厂房竖井,创下国内同类工程深度纪录;同时盘活已有横河水库作为下水库,大幅压缩工程征地规模,在降低建设成本的同时减少了对区域生态环境的扰动。

据了解,该项目是国家《抽水蓄能中长期发展规划》重点实施项目。本次投产发电的是1号机组,2号机组正处于安装调试阶段,预计年内可实现全部投产发电。项目全面投运后,将进一步提升湖北电网运行稳定性与灵活调节能力,提升区域风电、光伏等新能源的消纳利用水平,为湖北加快能源绿色低碳转型、构建新型电力系统提供坚实支撑。
